Planując remont łazienki w bloku, wielu z nas zastanawia się przede wszystkim: "Ile to potrwa?". To kluczowe pytanie, ponieważ od odpowiedzi zależy nie tylko nasz komfort, ale i cały harmonogram życia domowego. W tym artykule, bazując na moim doświadczeniu, postaram się przedstawić realne ramy czasowe, czynniki wpływające na długość prac oraz praktyczne wskazówki, jak zoptymalizować cały proces, aby uniknąć niepotrzebnych przestojów i frustracji.
Ile trwa remont łazienki w bloku? Realne ramy czasowe i kluczowe czynniki
Często słyszę, że "łazienkę da się zrobić w dwa tygodnie". Z mojego doświadczenia wiem, że to bardzo optymistyczne założenie, które rzadko kiedy sprawdza się w praktyce, zwłaszcza w bloku mieszkalnym. Realnie, na kompleksowy remont małej łazienki (3-5 m²) powinniśmy zarezerwować od 2 do 3 tygodni (10-15 dni roboczych). Jeśli zakres prac jest bardziej skomplikowany, na przykład wymaga znaczących zmian w instalacjach, czas ten może wydłużyć się nawet do 4 tygodni. Oczywiście, prosty remont, polegający głównie na wymianie płytek i armatury bez ingerencji w instalacje, przy świetnej organizacji, może zająć około 7-8 dni roboczych, ale to raczej wyjątek niż reguła. Na czas trwania remontu wpływa wiele czynników, które warto wziąć pod uwagę już na etapie planowania:- Zmiana układu instalacji: Przesuwanie punktów wodno-kanalizacyjnych, elektrycznych czy zmiana lokalizacji grzejnika to prace, które znacząco wydłużają harmonogram. Wymagają kucia, precyzyjnego montażu i co najważniejsze prób szczelności, które muszą być wykonane z należytą starannością.
- Stan techniczny ścian i podłóg: W starszych blokach, zwłaszcza tych z wielkiej płyty, krzywe ściany i nierówne podłogi to norma. Konieczność ich wyrównywania, skuwania wielu warstw starego tynku czy wylewania nowej posadzki to dodatkowe dni pracy, których często nie da się przewidzieć bez rozbiórki.
- Czas schnięcia materiałów: To jeden z najbardziej niedocenianych, a zarazem kluczowych czynników. Wylewka samopoziomująca, hydroizolacja czy tynki wymagają odpowiedniego czasu na związanie i wyschnięcie. Przyspieszanie tych procesów to proszenie się o wady wykonawcze i przyszłe problemy.
- Dostępność materiałów: Czas oczekiwania na zamówione płytki, armaturę, kabinę prysznicową czy meble na wymiar to niestety bardzo częsta przyczyna przestojów. Warto zamawiać wszystko z dużym wyprzedzeniem.
- Problemy z ekipą remontową: Niestety, zdarza się, że choroba fachowca, praca ekipy na kilku budowach jednocześnie lub po prostu niska wydajność mogą powodować nieplanowane opóźnienia. Dlatego tak ważne jest wybranie sprawdzonej i rzetelnej ekipy.
- Specyfika pracy w bloku: Remont w bloku to nie to samo co w domu jednorodzinnym. Musimy liczyć się z koniecznością przestrzegania ciszy nocnej, uzgadnianiem z sąsiadami terminów głośnych prac oraz specyficzną logistyką wnoszenia materiałów i wynoszenia gruzu.
Szczegółowy harmonogram remontu łazienki krok po kroku
Aby lepiej zrozumieć, skąd biorą się te ramy czasowe, przyjrzyjmy się poszczególnym etapom remontu łazienki i szacowanemu czasowi ich trwania.-
Przygotowanie i wyburzenia (1-2 dni)

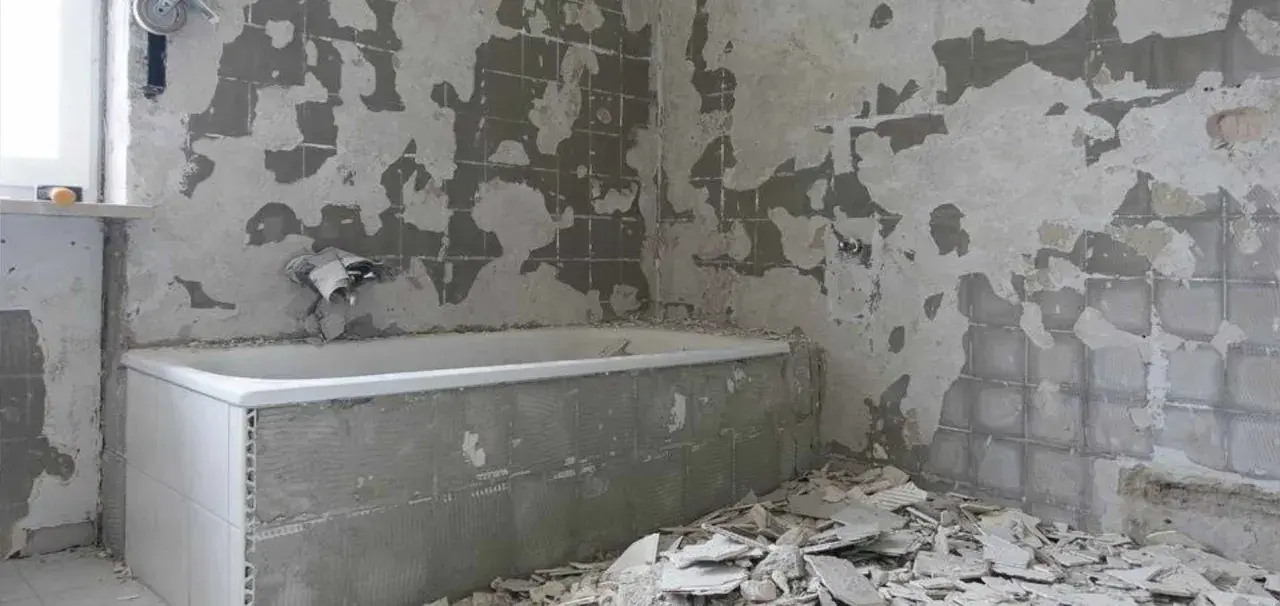

Ten etap to początek rewolucji. Obejmuje zabezpieczenie mieszkania przed brudem, demontaż starej armatury, wanny, umywalki, WC, a następnie skucie starych płytek ze ścian i podłóg oraz usunięcie tynków. Na koniec najważniejsze wyniesienie całego gruzu. To praca głośna i brudna, ale niezbędna, by zrobić miejsce na nowe. -
Prace instalacyjne (2-3 dni)
To serce remontu. Na tym etapie wykonuje się modyfikacje instalacji wodno-kanalizacyjnej, elektrycznej i centralnego ogrzewania. Przesuwanie punktów wodnych pod nową umywalkę, prysznic czy pralkę, doprowadzenie nowych kabli do oświetlenia, gniazdek czy lustra z podświetleniem to wszystko wymaga precyzji i doświadczenia. To właśnie tutaj decydujemy o funkcjonalności naszej nowej łazienki. -
Prace murarsko-tynkarskie (2-4 dni)
Po instalacjach przychodzi czas na przygotowanie powierzchni. Wyrównywanie ścian, często bardzo krzywych w starych blokach, to podstawa. Wykonuje się również wylewkę podłogową, jeśli stara była w złym stanie lub zmieniamy poziom. Jeśli planujemy zabudowę stelaża podtynkowego WC, to również dzieje się to teraz. Pamiętajmy, że w ten czas wliczone są niezbędne przerwy na schnięcie materiałów, które są kluczowe dla trwałości. -
Hydroizolacja (1-2 dni)
To etap, którego absolutnie nie wolno pomijać! Nałożenie dwóch warstw płynnej folii w miejscach narażonych na bezpośredni kontakt z wodą (wokół prysznica, wanny, umywalki) to gwarancja, że woda nie przedostanie się do konstrukcji budynku i do sąsiadów. Każda warstwa wymaga odpowiedniej przerwy technologicznej na wyschnięcie, zanim nałożymy kolejną. -
Układanie płytek (glazura i terakota) (3-5 dni)
To moment, w którym łazienka zaczyna nabierać charakteru. Układanie glazury na ścianach i terakoty na podłodze to praca wymagająca precyzji i cierpliwości. Czas trwania tego etapu w dużej mierze zależy od wielkości płytek (małe płytki to więcej pracy), skomplikowania wzoru oraz kształtu pomieszczenia. Im bardziej niestandardowe rozwiązania, tym dłużej to potrwa. -
Fugowanie, silikonowanie i malowanie (2-3 dni)
Po związaniu kleju do płytek przychodzi czas na fugowanie i silikonowanie. Fugowanie to wypełnianie szczelin między płytkami, a silikonowanie to uszczelnianie newralgicznych miejsc, takich jak połączenia wanny ze ścianą czy brodzika. Następnie, po odpowiednim przygotowaniu, ściany i sufit, które nie są pokryte płytkami, są gruntowane i dwukrotnie malowane. To ostatnie szlify estetyczne. -
Montaż końcowy (biały montaż) (1-2 dni)
Wreszcie! To etap, na który wszyscy czekamy. Montuje się WC, umywalkę, wannę lub kabinę prysznicową, a także baterie, meble łazienkowe, lustro i gniazdka elektryczne. To moment, gdy łazienka staje się w pełni funkcjonalna i gotowa do użytku. Po tym etapie możemy już cieszyć się naszą nową przestrzenią.
